某火车站零下20℃采暖案例解析
发布时间:2023-08-17



本工程为综合交通枢纽采暖及制冷项目,建筑面积3518.64㎡,共2层。一层配套商业零售、超市、休息区;二层为餐饮区。冬季采暖采用地板辐射,夏季制冷采用风盘,空调主机设置在一层。



PART 02

设计标准依据

1、建设单位提供的图纸

2、已批复的初步设计文件及建设单位要求

3、《民用建筑供暖通风与空气调节设计规范》GB50736-2012

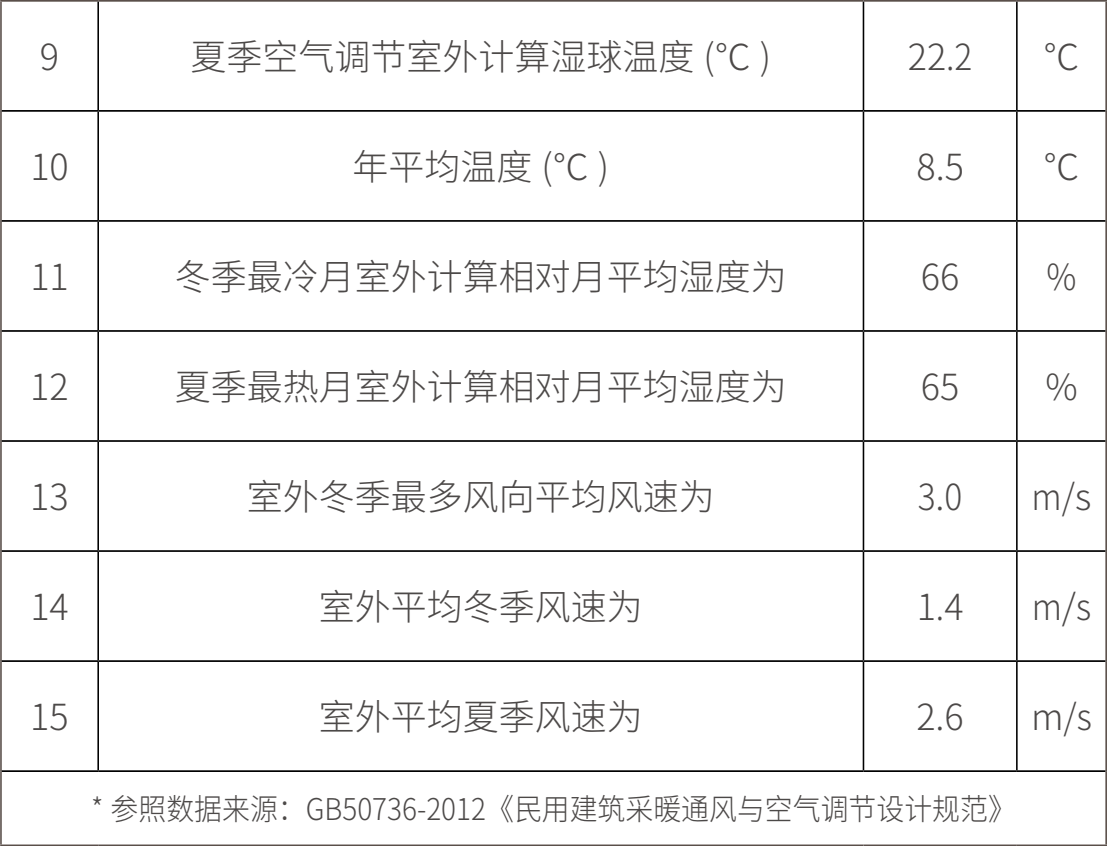

4、《公共建筑节能设计标准》GB50189-2015

5、《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002

6、《通风与空调工程施工质量验收规范》GB50243-2016

7、《通风与空调工程施工规范》GB50738-2011

8、《建筑节能工程施工质量验收规范》GB50411-2007



PART 03

主要设计参数

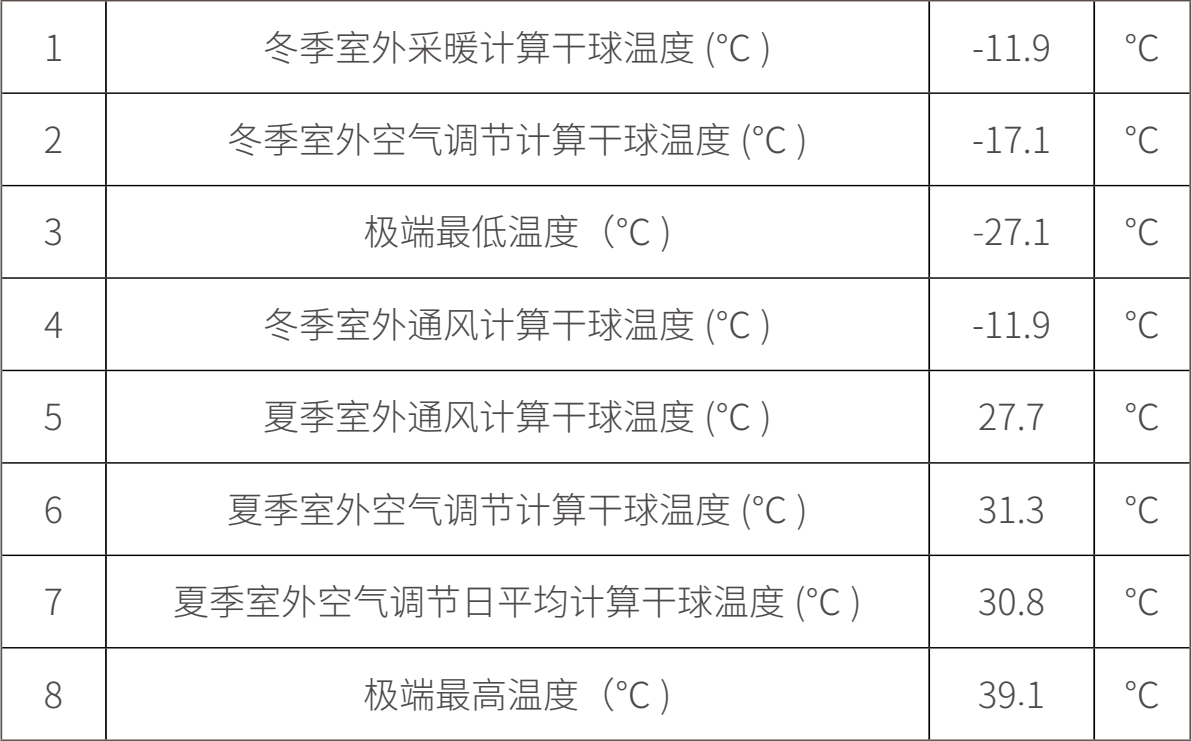

PART 02

方案设计

系统按照逐时负荷计算,夏季运行:每月30天,运行3个月,每天10小时;冬季运行:每月30天,运行5个月,每天16小时。

项目需求:根据现有图纸参数进行空气源热泵主机的优化选型,包括定频和变频数量的确定。

项目概况1层层高4.8米,吊顶高度3.5米;2层层高4.2米,吊顶高度3.2米;冬季采暖采用地板辐射,夏季制冷采用风盘。

负荷确定:

冷负荷=3518.64㎡×170W/㎡=598.2kW

热负荷=3518.64㎡×100W/㎡×1.3(层高系数)=457.4kW

机组选型:

当地最低环温在-20℃,因末端采用风机盘管和地板辐射的形式,主机需保证55℃的出水温度,末端水温设置在45/50设计。

结合以上因素,推荐采用EK中央空调低温变频风冷热泵机组,单台制热量:140kW,单台制冷量:130kW,该机组冬季-25℃正常制热,最高出水温度55℃。

夏季使用时:空调主机数量=598.2kW/130kW=4.6台,取5台;冬季使用时:空调主机数量=457.4kW/140kW=3.3台,取4台。


综上所述:空调主机取5台低温变频风冷热泵机组可满足全年使用需求。


PART 05

系统节能分析

5.1


系统耗电量对比

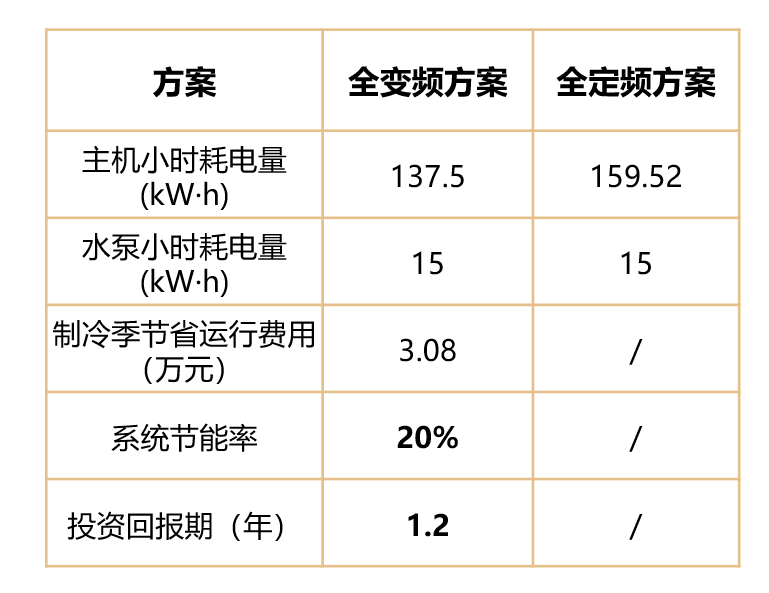

整个系统598.2kW,末端采用81台风机盘管,水泵2台(单台功率15kW)。根据此系统配置,分别按照以下两个方案对比:

方案一:全定频低温机组

方案二:全变频低温机组



5.2

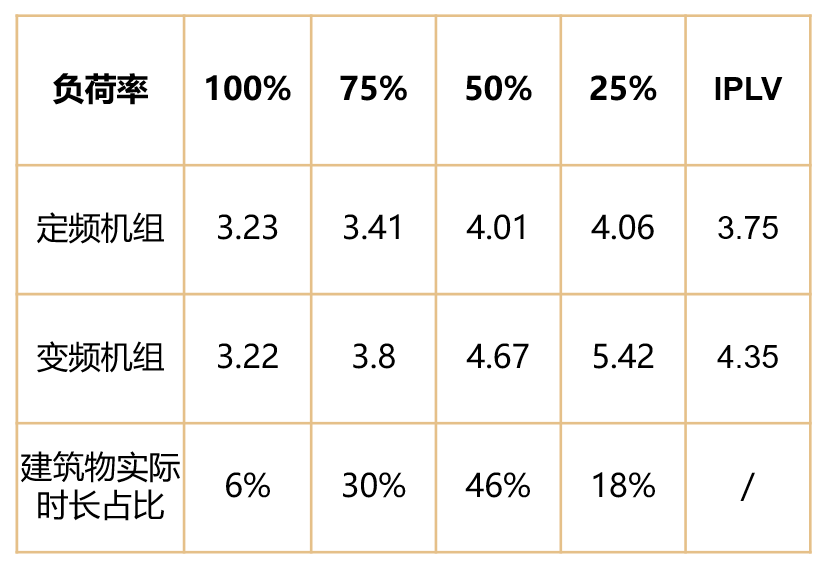

机组负荷计算(智慧冷源运行策略)



总制冷量:598.2kW

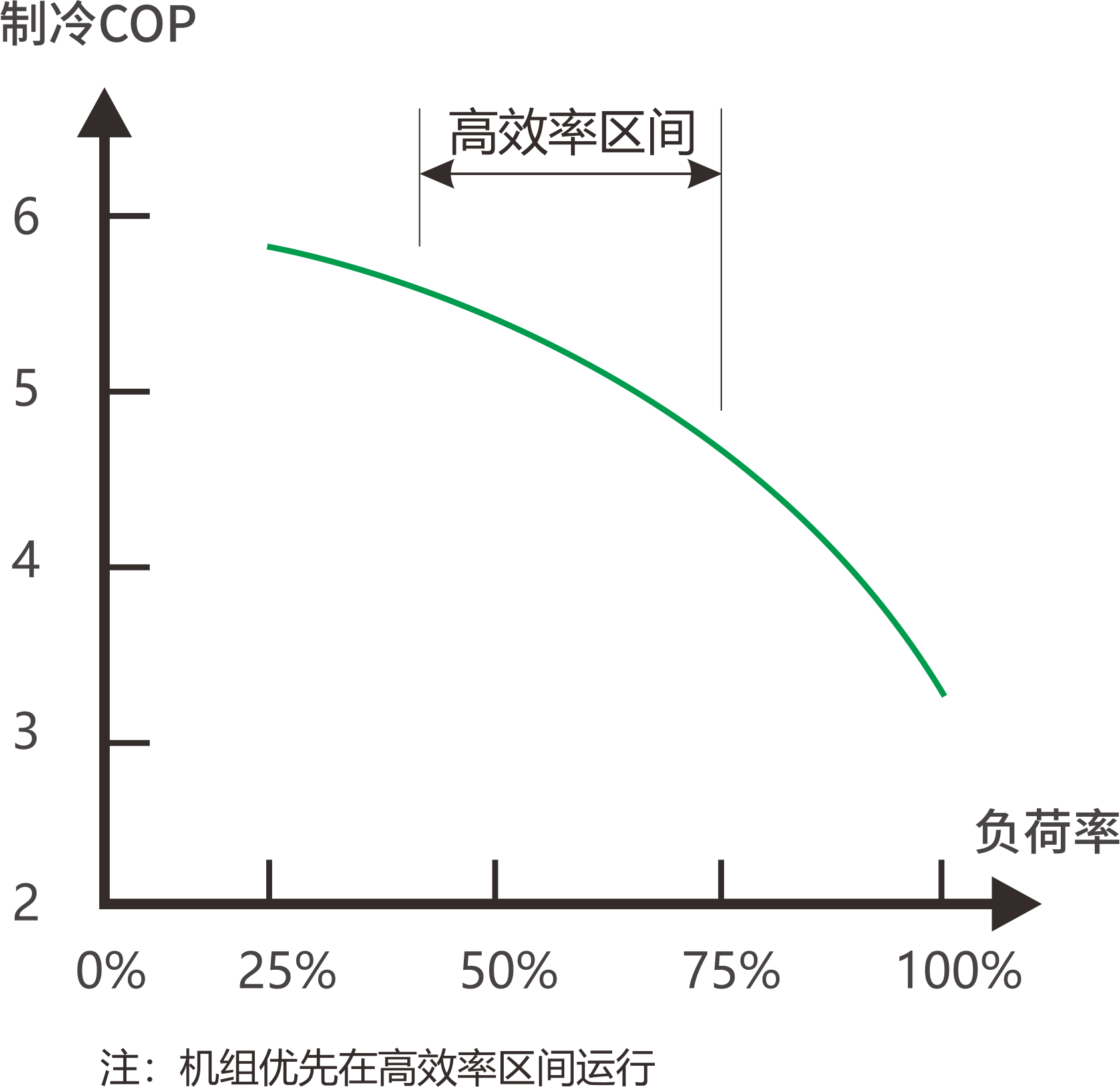

全变频机组运行策略:机组低频启动,根据需求使变频机组加载到最佳效率运行负荷区间40%-75%,如果所有机组均处于最佳效率区间后仍有需求,则机组开始满载。

全定频机组运行:机组单个压缩机启动后,每台机组直接满载后,如果有需求再开下一台机组,减载时通过关闭压缩机台数来调节。

由下图可以知道:变频机组无级调节更符合末端多变的负荷,调节更精准,更节能,水温更恒定。















PART 06

现场施工安装

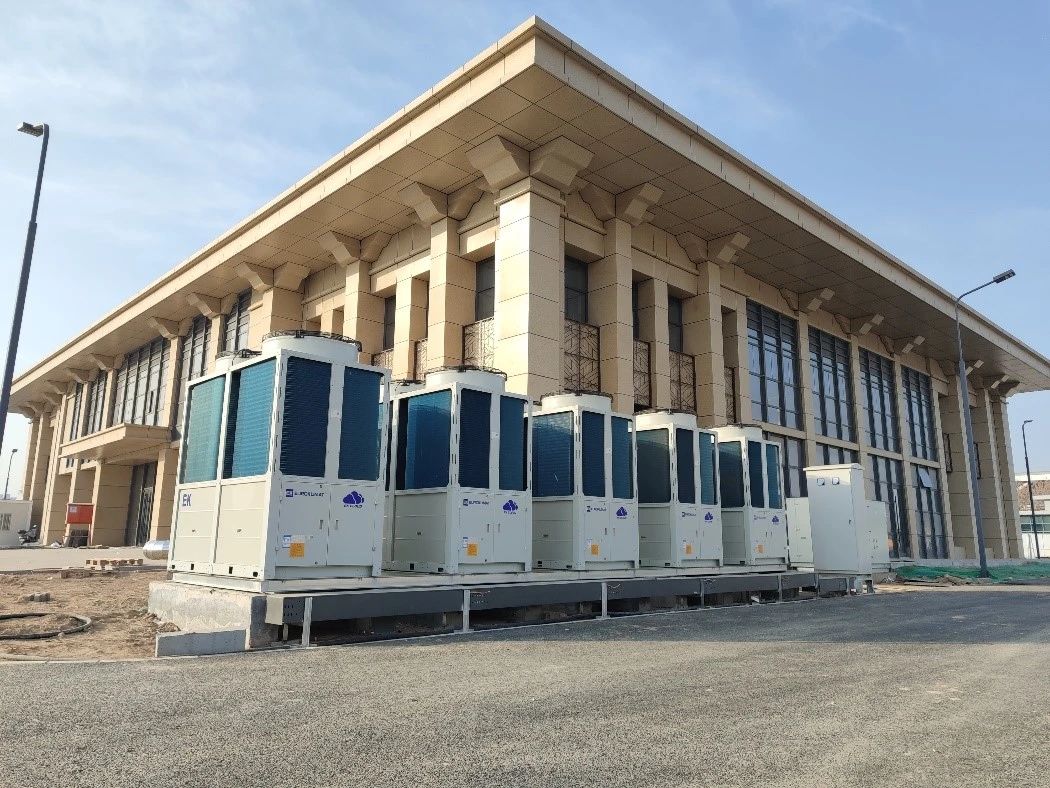

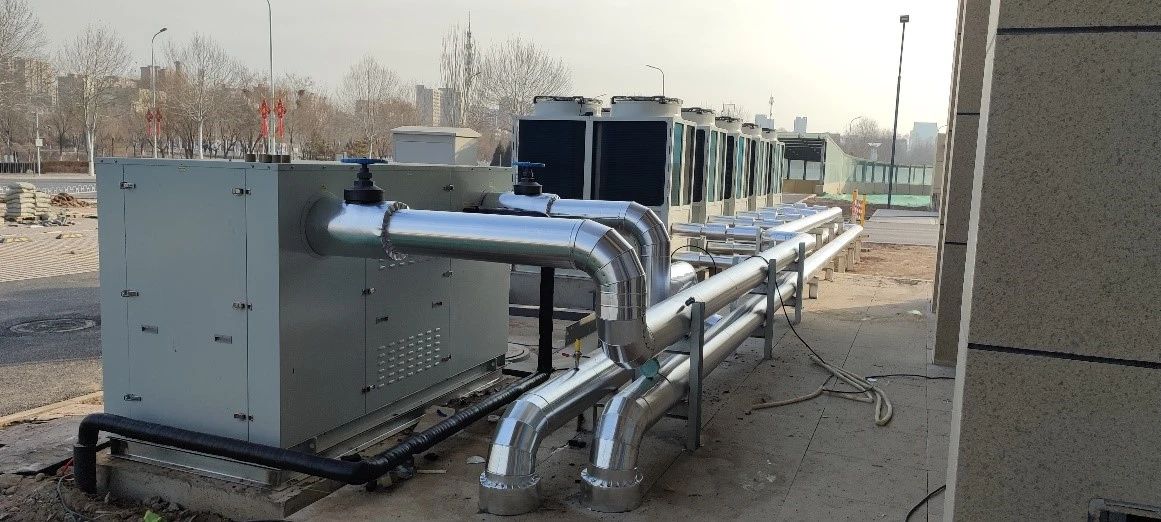

现场安装了5台SUNOAK中央空调全变频风冷模块机组,机组周围运行环境良好,底座采用钢构制作,防止冷凝水爬冰。该项目配备欧科工厂配备的和机组性能匹配的水力模块。




1.工厂化预制,缩短现场施工周期。

2.责任归一,设备和水模块如果后期有问题厂家按质保统一处理。

3.全方位防护水泵和水力模块部件。



PART 07

项目总结

该项目开始设计的时候是定频风冷热泵机组,技术和销售人员通过现场勘查以及了解到用户的使用需求后,做了详细的方案规划,通过使用费用的对比和测算,最终使用SUNOAK中央空调低温变频风冷模块机组+水力模块。相比定频可节约20%左右的运行费用,目前项目已经圆满验收,运行平稳,噪音低,获得客户认可。
